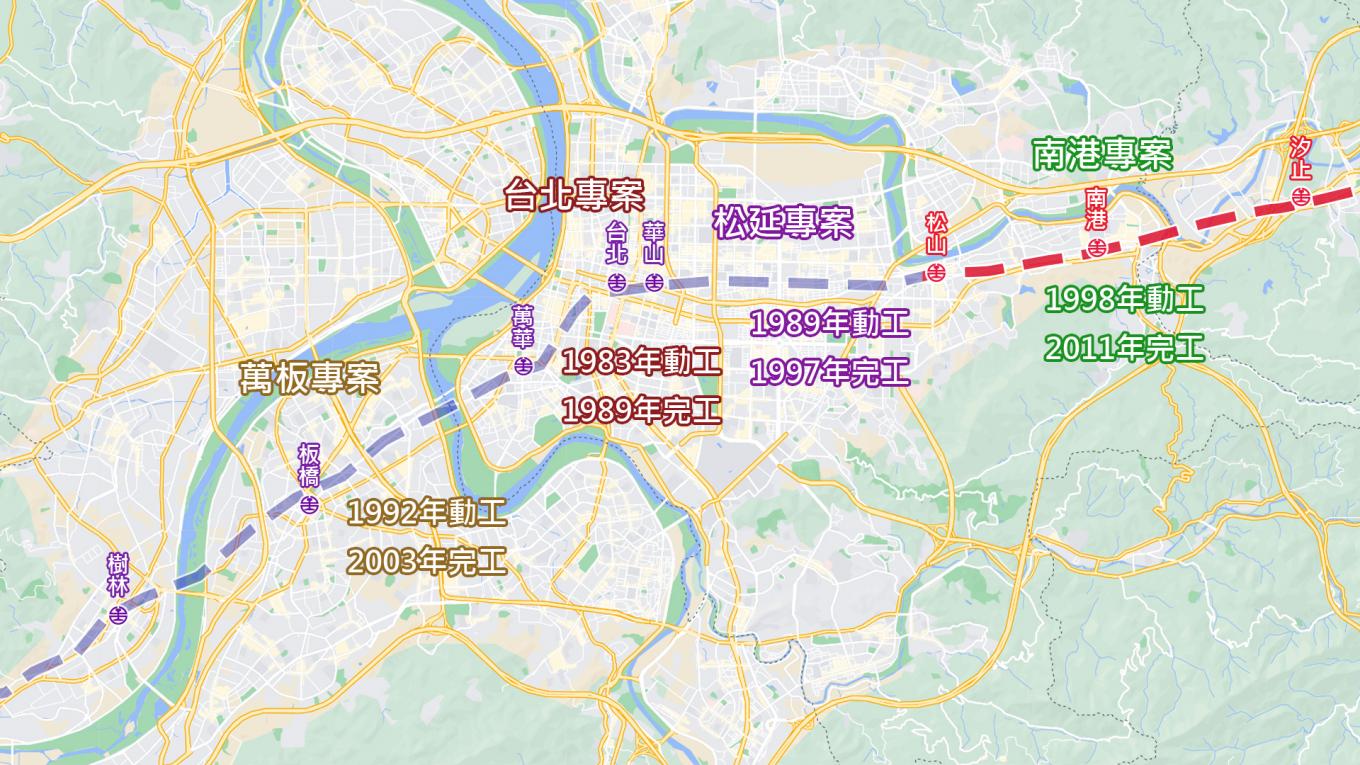

臺北市區鐵路地下化工程期程 交通部於1983年將臺北市區鐵路地下化,鐡路地下化工程分為4期施工,第一期台北專案於1983年動工1989年完工,第二期松延專案於1989年動工1997年完工,第三期萬板專案於1992年動工,2003年完工,第四期南港專案於1998年動工,2011年完工。 圖號:0702001 圖片出處:日月同輝2023 網路連結: 更新日期:2023/02/16 點選次數; 397 本商品上架日期:2023年02月16日週四.
